Un projet solaire citoyen à Lescar
QUI SOMMES-nous ?
Une association réunissant des habitants de Lescar et des environs pour porter ensemble un projet d'énergie renouvelable
LESC – Lescar Énergie Solaire Citoyenne
PROCHAINS EVENEMENTS POUR NOUS RENCONTRER !
L'association LESC organise un nouveau vide-greniers. L'occasion de nous rencontrer en venant chiner parmi la centaine d'exposants attendus.
NOS OBJECTIFS
1. Sensibiliser les citoyens à la problématique du changement climatique et au rôle actif qu'ils peuvent jouer dans l'effort de la transition énergétique en faveur d'énergies décarbonées.
2. Créer un parc de production d’énergie photovoltaïque sur le territoire de Lescar qui sera géré par une société privilégiant un financement participatif citoyen.
NOS VALEURS
Les valeurs de l’association sont multiples : environnementales, locales, sociales, éducatives, humaines, économiques et de recherche & développement local.
LE PROJET DE SOWATT-LESCAR
Un parc photovoltaïque au sol sur une parcelle communale de 2699m2 jusqu'ici non valorisée en bordure de voie ferrée.
Le projet: de quoi s’agit-il ?

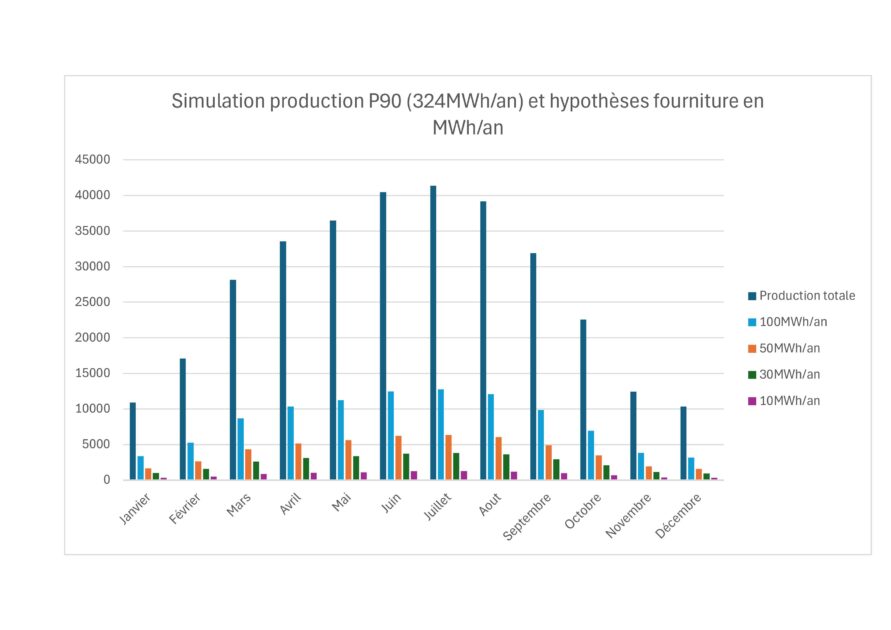

450 panneaux photovoltaïques – Une capacité de production de 324MWh/an – Projet développé par SoWatt-Lescar une société à capital majoritairement citoyen – Un investissement global de 230k euros . Financement majoritairement citoyen – L’électricité produite vendue en autoconsommation collective (particuliers, commerces/artisans) dans un rayon de 10km (dérogation obtenue du ministère). Le lancement du projet a été approuvé lors de l’AG SoWatt-Lescar du 4 novembre 2026. Rappelons qu’il dispose du label Energie Partagée, du permis de construire, d’une promesse de bail de 40 ans signée avec la mairie de Lescar et de l’autorisation de raccordement au réseau Enedis.
Pourquoi investir dans ce projet ?
Pour apporter votre contribution à la transition énergétique et à la lutte contre le réchauffement climatique.
Pour participer à une initiative collective, au service du développement du territoire.
Une participation accessible (25€ la part), le capital investi sera préservé et bénéficiera d’une rémunération modérée.
SoWatt-Lescar dispose d’un capital social de 59225€ investis par 118 citoyen(ne)s et de 2 entreprises et d’un apport en CCA de 134000€; pourquoi pas vous?
Bulletin de souscription à télécharger sous l’onglet Contact
Pour disposer d’une électricité décarbonée produite prés de chez vous à un tarif compétitif (exonéré de la taxe d’accise), constant les 5 premières années et stable sur les 30-40 années de production. Déjà 36 particuliers, 10 commerces/entreprises et la mairie de Lescar ont manifesté leur intérêt pour acheter l’électricité produite, nous permettant de couvrir 85% de la future production d’électricité. Il vous faut habiter dans les communes suivantes: Arbus, Artiguelouve, Aussevielle, Beyrie, Bougarber, Denguin, Laroin, Lescar, Poey, Sauvagnon, Siros, Uzein
Lettre d’intention à télécharger sous l’onglet Contact
La parcelle municipale AM1049
NOS événementS PASSéS
FORUM SUR LES ENERGIES RENOUVELABLES ET SUR L'HABITAT ECONOME
Vendredi 2 octobre 2026 dans la galerie marchande de Quartier Libre
6 exposants professionnels : Aquasun, AxeEcoEnergies, ARS Energies, Partenaire Habitat 64, Eurelec, Energie d'Ici
3 associations : maison de l'habitat, Ecocène, les shifters
Evènement parainé par Frédérique Rémy, glaciologue au CNRS Toulouse
Conférence de F.Rémy au lycée Jacques Monod et atelier "petit déjeuner 0 déchet" par M.Bokam à l'école primaire du Laou le matin
VIDE-GRENIERS
Dimanche 9 Novembre 2025 et Dimanche 7 juin 2026 au complexe sportif Victor Hugo à Lescar
Nombreux visiteurs - 115 exposants - Stand de l'association LESC sur le projet photovoltaïque au sol
FORUM SUR LES ENERGIES RENOUVELABLES ET SUR L'HABITAT ECONOME
Samedi 18 Octobre 2025 au complexe sportif Victor Hugo à Lescar
Moins de visiteurs que pour forum 2024 - 14 exposants - Parrainage par Claude Bergeaud - Dessins et atelier bas carbone pour écoliers du Laou.
VIDE-GRENIERS
Dimanche 27 Avril 2025 au complexe sportif Victor Hugo à Lescar
Nombreux visiteurs - 113 exposants - Stand de l'association LESC sur le projet photovoltaïque au sol
FORUM ÉNERGIE SOLAIRE: DE L'INDIVIDUEL AU COLLECTIF
Samedi 19 Octobre 2024 au complexe sportif Victor Hugo à Lescar
300 participants - 17 exposants - des animations et des conférences
Projet financé par la Région Nouvelle-Aquitaine
solairecitoyenlescar@gmail.com
Vous souhaitez en savoir plus?
Bulletin de souscription SoWatt-Lescar
Lettre d'intention d'achat de l'électricité
L’association bénéficie du soutien de la municipalité de Lescar
Infos TRANSITION ÉNERGÉTIQUE
Des infos sur la transition énergétique
Problèmes d’acceptabilité du solaire photovoltaïque
Principes d’implantation au sol
Economisons l’électricité
L’énergie électrique osmotique
Le facteur de charge des sources d’électricité
Le recyclage des panneaux photovoltaïques
Un projet solaire citoyen : de quoi s’agit-il ?
Le rôle de l’ensoleillement dans la production
Quelques rappels sur l’électricité
Les sources de production d’électricité
L'HISTORIQUE
Assemblée Générale SoWatt-Lescar
Approbation du lancement du projet
Autorisation de raccordement au réseau par Enedis
5ème journée de l'environnement
Notre association était conviée à cet évènement qui se tenait au chateau de Franqueville.
Forum sur les Energies Renouvelables et l'Habitat Econome
Organisé cette année dans la galerie marchande de Quartier Libre. 6 exposants professionnels et 3 autres associations étaient présents. Le forum était parainé par Frédérique Rémy (glaciologue CNRS Toulouse) qui a assuré une conférence au lycée Jacques Monod le matin et une l'aprés midi à Quartier Libre. M.Bokam a assuré un atelier "petit déjeuner 0 déchet" à l'école primaire du Laou.
Réunion avec la NEF
Point sur un possible prêt bancaire de la NEF
Réunion avec Solapyren
Point sur la possible participation de Solapyren (Enercoop et EnR64) au financement du projet
Forum des associations de l'agglomération de Pau
Participation à ce forum dans le cadre de la foire exposition de Pau
Forum des associations de Lescar
Participation à ce forum dans la galerie marchande de Carrefour
Réunion de l'association LESC
Préparation des forums, point sur le projet solaire citoyen, quizz Cirena
Présentation Conseil Départemental 64
Présentation du projet solaire citoyen de SoWatt-Lescar à Sandrine Lafargue (VP transition environnementale) et François Casabonne (transitions durables). Absence André Arribes (président SDIS64)
Présentation Crédit Agricole
Présentation du projet solaire citoyen de SoWatt-Lescar à Vincent Campo-Castillo (Crédit Agricole) pour demande de prêt bancaire
Présentation Conseil Départemental 64
Présentation du projet solaire citoyen de SoWatt-Lescar à Frédéric Niéto (Directeur Général Administratif)
Projet pédagogique école de commerce de Pau
Présentation du projet solaire citoyen de SoWatt-Lescar qui sera utilisé comme support d'un projet pédagogique pour des étudiants en master.
Visio avec NEF (Olivier Guillembet)
Point sur la possibilité de prêt bancaire.

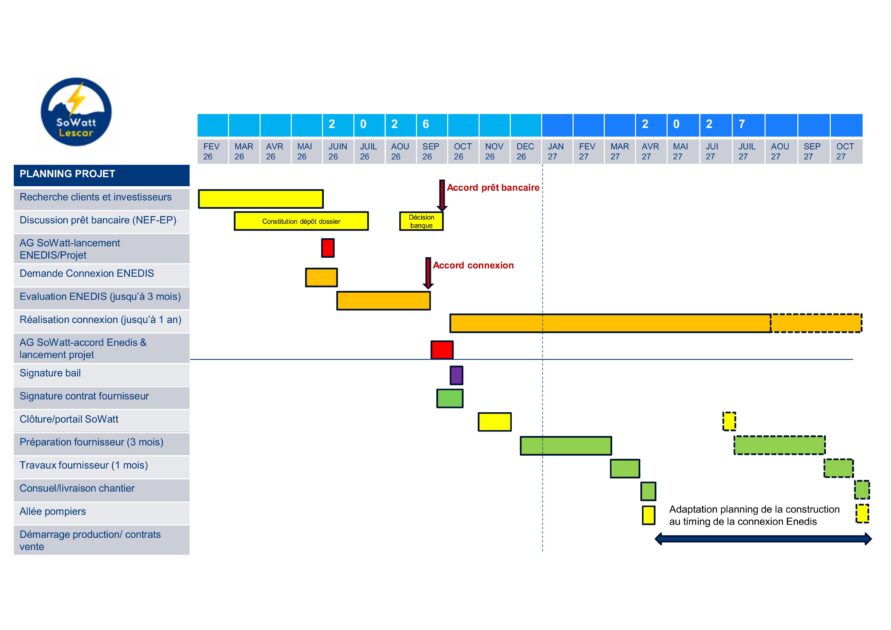

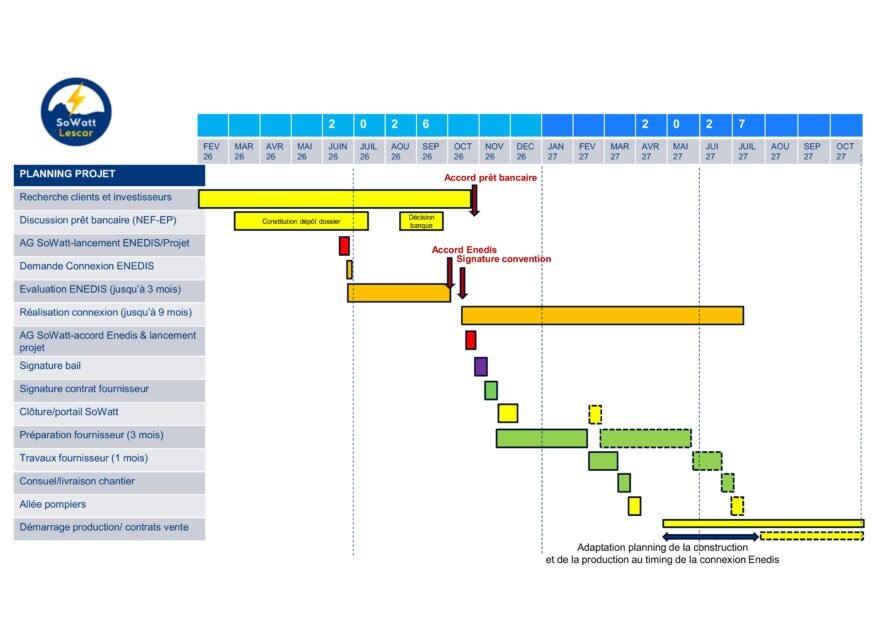

Dépôt de la demande de raccordement au réseau sur le portail d'Enedis
Assemblée Générale Ordinaire de SoWatt-Lescar
AG Cirena Bordeaux
Participation de JY Frouté à l'assemblée générale de Cirena.
Point avec JM Darget (Enedis)
Préparation de la demande de raccordement au réseau Enedis
Point avec E. Piznal (région Nouvelle Aquitaine)
Point sur les possibles subventions octroyées par la région.
Echanges avec projets citoyens Labastide Cézéracq et Aloé
Réunion avec l'équipe EnR de la Com Agglo de Pau
Présentation de l'état d'avancement du projet et discussion sur la possibilité de fourniture d'électricité à la Com d'Agglo Pau Pyrénées avec Eric Pourredon et Loïc Fiquemo
Réunion avec EnR64 et TE64
Présentation de l'état d'avancement du projet et discussion sur les conditions d'utilisation de la PMO TE 64 avec Stéphane Castet et Samuel Brun
Assemblée Générale LESC et présentation du statut du projet solaire aux investisseurs de SoWatt-Lescar
Obtention dérogation boucle ACC 10km
Nous avons obtenu du ministère de la transition énergétique une dérogation pour étendre de 2 à 10km la boucle de vente de l'électricité en ACC. Les 12 communes suivantes sont incluses dans cette boucle: Arbus, Artiguelouve, Aussevielle, Beyrie en Béarn, Bougarber, Denguin, Laroin, Lescar, Poey-de-Lescar, Sauvagnon, Siros, Uzein.
Installation d'un panneau publicitaire en bordure de la parcelle

Projet nominé au concours Béarnais de l'année 2025 dans la catégorie " engagés développement durable"

Signature promesse de bail avec la municipalité (40 ans)
Vide-grenier LESC
Lancement appel d'offres
Forum sur les Energies renouvelables et l'habitat économe
Parrainage de Claude Bergeaud; 14 exposants (Aquasun, Sarrat, Energie d'Ici, Couvreur Solaire, AxeEcoEnergie, France Renov, Flux Green Energy, Habitat Environnement Services, Communauté Agglo, Eurelec, Ecocene); ateliers bas carbone et géothermie; dessins classe école primaire du Laou. environ 150 visiteurs.
Présentation du projet solaire à CAPGEN
Réunion avec TE 64 sur PMO TE 64
Affichage permis de construire sur parcelle
Réunion publique projet solaire citoyen
Elle s'est tenue à la salle des fêtes de Lescar de 18h30 à 20h30. Elle a réuni environ 70 personnes. Elle a permis une présentation du projet solaire, de répondre à de multiples questions puis de dialoguer autour d'une collation. Elle a également permis de recueillir de nouvelles manifestations d'intérêt pour participation.
Approbation du projet de promesse de bail par le conseil municipal
Il s'agit d'une promesse de bail emphytéotique pour mise à disposition de la parcelle municipale pour une durée de 40 ans.
Obtention du permis de construire
Le permis de construire a été accordé par la DDTM.
Obtention du label Energie Partagée
Après examen par l'équipe Cirena, notre projet a obtenu le label Energie Partagée
Dépôt du permis de construire du projet
Dépôt du dossier de permis de construire (déclaration préalable)
Création officielle SAS à capital variable SoWatt-Lescar
Dépôt des statuts pour création officielle de la société SoWatt-Lescar sur le portail des greffes du tribunal de commerce de Pau le 4 juillet.
Approbation (numéro SIRET et formulaire K-bis) reçue le 17 juillet
Dépôt capital social SoWatt-Lescar et réunion association
Dépôt capital social initial au Crédit Agricole (25300€, 54 investisseurs)
Réunion d'association pour état sur projet, préparation forum énergies renouvelables et revue vidéo promotionnelle
Assemblée Générale constitutive de la SAS SoWatt-Lescar
Présentation de l'état d'avancement du projet solaire et des caractéristiques de la société citoyenne SoWatt-Lescar.
Approbation de la création de la société, de ses statuts. Election des membres du comité de gestion, qui ont élu le président et le responsable projet/exploitation.
Réunion chez ENEDIS (Olivia Garon et Jean-Marie Darget)
Procédures pour le futur raccordement au réseau Enedis de la centrale solaire citoyenne
Vide-grenier LESC
Assemblée Générale et réunion association LESC
Approbation bilan annuel et financier 2024 et programme et budget prévisionnel 2025. Point préparation vide-grenier et projet solaire
3ème atelier du support CIRENA (Jenna Guelle)
Revue des éléments de communication utilisables pour la mobilisation citoyenne autour du projet
CIRENA tour (Bayonne)
Participation de Régine et Jean-Yves.
Approbation passage parcelle AM1049 en zone ZAENR par conseil municipal
Réunion mairie de Lescar-Mise à disposition foncier
Réunion avec Arthur Meignen (directeur services généraux) et Antonin Le Corno (avocat conseil). Décision de privilégier l'option bail emphytéotique. Une proposition de bail emphytéotique a été fournie par LESC à la mairie pour revue.
Réunion chez TE64 (Samuel Brun) à propos de leur PMO
Présentation par Samuel Brun de la PMO que TE64 va constituer prochainement pour gérer des projets d'autoconsommation collective. Coût d'utilisation de 2cts euro/kWh.
Visio avec Sylvain Gombert (Energie Partagée Investissement)
Présentation du projet en vue d'un possible co-financement Energie Partagée-NEF
2ème atelier du support CIRENA (Jenna Guelle)
Revue des éléments de communication utilisables pour la mobilisation citoyenne autour du projet
Premier retour de Vincent Dupuy (banque coopérative NEF)
Nécessité de documenter l'ACC, possibilité d'un prêt de 10-12 ans de la NEF, financement combiné envisagé Energie Partagée puis NEF
Entretien visio avec Vincent Dupuy (banque coopérative NEF)
Présentation du projet en vue d'un possible prêt bancaire auprès de la NEF
1er atelier du support CIRENA (Jenna Guelle)
Revue des éléments de communication utilisables pour la mobilisation citoyenne autour du projet
Réunion avec Arthur Meignen (directeur général des services de la mairie de Lescar
Discussion sur les deux options de mise à disposition de la parcelle:
(1) apport en nature par la mairie au capital de la société citoyenne;
(2) location via un bail emphytéotique
Réunion chez EnR64
Présentation du projet solaire citoyen à Stéphane Gazet (directeur EnR64) et Samuel Brun (TE64)
Présentation du projet solaire citoyen lors de l'atelier photovoltaique organisé à la Maison de l'Habitat à Pau
Réunion association LESC
Point association (bilan financier 2024, programme et budget 2025)
Etat d'avancement du projet et revue des statuts de la société citoyenne.
Point avec Evelyne Piznal (région Nouvelle Aquitaine)
Passage devant la Commission d'évaluation des projets (DDTM64)
Présentation du projet solaire citoyen devant la Commission d'Evaluation des Projets dans les bureaux de la Direction Départementale des Territoires et de la Mer à Pau.
Réunion à la Communauté d'Agglomération Pau-Béarn-Pyrénées
Présentation du projet solaire citoyen à Loic Fiquemo et Eric Pourredon (service développement durable et des Energies renouvelables)
Réunion à la mairie de Lescar
Présentation des résultats de l'étude de faisabilité et du projet citoyen que l'on souhaite développer sur la parcelle municipale AM1049.
Réunion association LESC
Décisions prises de refaire un nouvel évènement type Forum en 2025, de développer le projet solaire au sol.
Constitution d'un groupe projet pour avancer sur le projet.
Présentation finale étude de faisabilité parcelle municipale AM1049 par Yannis Palmade (Enercoop)
10 adhérents présents
Forum Energie Solaire: des solutions du particulier au collectif
Au gymnase Victor Hugo le samedi 19 octobre de 10h à 17h30.
Conférence de presse mairie de Lescar
Présentation du projet solaire citoyen prévu sur une parcelle municipale et du forum énergie solaire organisé le 19 octobre aux représentants des journaux Sud Ouest (J.Labarbe) et La République des Pyrénées (D.Fillieux), en présence de Mme la maire V.Revel et de JC Sétier (adjoint) et des membres de l'association LESC.
Premiers résultats étude faisabilité Enercoop parcelle AM1049
Yannis Palmade (Enercoop) nous présente les premiers résultats de l'étude de faisabilité réalisée sur la parcelle municipale AM1049.
Réunion association LESC
Point sur la préparation du forum énergie solaire
Réunion association LESC
Debriefing de la réunion avec la mairie et répartition des tâches pour le forum énergie solaire du 19 octobre
Réunion avec la mairie de Lescar pour préciser le contour du projet citoyen
Un accord formel est exprimé pour la mise à disposition de la parcelle AM-1049. Un accord de principe est également exprimé pour la mise à disposition de toitures des écoles Victor Hugo, qui ne sont pas considérées pour d'autres projets thermiques.
Rencontre collectif citoyen Izpindar (M.Bonis)
Point avec E.Piznal (subvention région NA)
Présents: JY Frouté et M.Bonis.
La subvention actuelle peut être conservée en l'état mais avec extension d'un an période utilisation.
Visite sites avec Y.Palmade (ENERCOOP)
Préparation étude de faisabilité
Accompagnement par Evan Le Boulaire (municipalité de Lescar).
Pour association: Régine et JY Frouté
Cirena Tour - Hotel de la région Bordeaux
Présent: M.Bonis
Focus sur PMO
Réunion avec mairie de Lescar pour identifier d'autres sujets de projet solaire citoyen
Proposition de mise à disposition d'un terrain municipal (parcelle AM1049 de 2699m2) et de toitures des bâtiments municipaux des écoles et gymnase du Laou et de Victor Hugo.
Réponse négative de SCC/AXA à notre proposition de parc photovoltaique au sol sur leur terrain
Réunion association LESC - Lescar Energie Solaire Citoyenne
Préparation du "Forum Energie Solaire"
Réunion association LESC - Lescar Energie Solaire Citoyenne
Préparation du Forum Energie Solaire
Réunion association LESC-Echanges avec BEC
Fonctionnement association
Définition de notre projet (M.Bonis)
Discussion avec représentants de Béarn Energies Citoyennes
Parution article La République des Pyrénées - l' Eclair
Article publié sur la République des Pyrénées et l'Eclair pour présenter l'association, le projet solaire citoyen et les journées du solaire
Présentation résultats étude de faisabilité Enercoop aux représentants de SCC
Dépôt dossier subvention mairie de Lescar
Distribution encarts publicitaires association dans boites aux lettres Lescar
Réunion bureau association LESC
Bilan activités 2023. Budgets 2023 et 2024. Programme des activités à venir fin 2023 et 2024.
Ciréna tour 3ème édition
Participation de JY Frouté au workshop organisé par Ciréna à Saint Paul les Dax "Le levier financier des projets EnR - Quelle stratégie adopter pour changer d'échelle ?". Incluait également la visite du projet sur toiture réalisée par la SAS ALOé à Saint Geours de Maremne.
Résultats étude de faisabilité Enercoop
Présentation des résultats de l'étude de faisabilité Enercoop (terrain SCC) par Mikel Hegoburu à la mairie de Lescar le 16 Novembre 2023
Accord subvention région Nouvelle Aquitaine
Subvention à hauteur de 70% des coûts de l'étude de faisabilité et du support Ciréna
Création de l'association
Officialisation de la création de l'Association LESC - Lescar Energie Solaire Citoyenne (publication journal officiel, compte bancaire CA)
Création du site solairecitoyenlescar.fr
Discussion faisabilité avec président BEC
Etude de faisabilité
Instruction dossier demande subvention ADEME et région Nouvelle Aquitaine et demande de participation au financement étude faisabilité à SCC
15 mai: Rencontre M.Hegoburu (ENERCOOP) pour discussion étude de faisabilité, visite terrain SCC
13 mai: Assemblée constitutive et dépôt des statuts en préfecture pour enregistrement officiel association
Réception devis étude de faisabilité ENERCOOP. Réponse négative association ASTER à notre demande de participation au projet sur terrain SCC
Confirmation possible mise à disposition terrain par SCC
Réunion avec société SCC et municipalité (JC Sétier) le 24 mars.
Approfondissement de l'idée
Multiples échanges pour faire le point sur les possibilités de projet solaire citoyen (ombrière ou panneaux au sol), avec:
- la municipalité, et notamment l'adjoint en charge des travaux, de l'entretien des espaces publics et de la transition écologique à Lescar (JC Sétier)
- des membres d'associations avec des projets similaires dans la région
- des habitants de Lescar
Premières recherches d'un terrain éligible et échanges avec propriétaires.
Premières réflexions sur un projet solaire
Premiers contacts avec la municipalité de Lescar
